Raccordement, mise en service : deux étapes distinctes
Le raccordement électrique est l'opération de génie civil qui relie un logement neuf au réseau de distribution Enedis. C'est une prestation lourde : travaux de tranchée, pose du coffret de branchement, du compteur et du disjoncteur, parfois extension de réseau. Elle est obligatoire en construction neuve, en rénovation lourde, ou lorsqu'un compteur a été déposé. Une fois ces travaux terminés et payés, l'installation peut faire l'objet d'une mise en service — démarche distincte, beaucoup plus courte (5 à 10 jours), traitée par notre guide mise en service Enedis.
Trois acteurs interviennent dans la chaîne : le propriétaire dépose la demande et règle le devis, Enedis réalise les travaux jusqu'au coffret en limite de propriété, et l'électricien professionnel du chantier prend le relais à l'intérieur du bâtiment ; ce dernier s'approvisionne en matériel électrique conforme NF C 15-100 (tableau, disjoncteurs, câbles, prises), par exemple chez Bis Electric (lien commercial), avant le passage du Consuel. Côté gaz, la logique est identique avec le raccordement au réseau de GRDF, le gestionnaire du réseau de distribution de gaz naturel ; les deux opérations peuvent se mener en parallèle pour mutualiser les tranchées.
Sauf clause expresse, le raccordement Enedis n'est pas inclus dans le contrat de construction (CCMI), le contrat d'architecte ou la VEFA. Il revient au propriétaire de déposer la demande directement auprès d'Enedis. Vérifiez avant de signer le contrat de construction : c'est l'une des principales causes d'emménagement reporté.
La procédure de raccordement en 4 étapes
La procédure Enedis est standardisée. Anticipez de 3 à 4 mois : les délais s'allongent rapidement en zone rurale ou en cas d'extension de réseau. Préparer un dossier complet dès la première soumission évite les allers-retours qui rallongent encore le délai global.
-
Déposer la demande sur le portail Enedis
Connectez-vous au portail connect-racco.enedis.fr et créez un dossier. Renseignez la localisation précise (parcelle cadastrale), le type de raccordement, la puissance souhaitée (12 kVA monophasé pour un foyer standard) et la date de mise en service visée. Joignez le plan de masse, le plan de situation cadastral, l'autorisation d'urbanisme (permis de construire), et idéalement des photos du projet.
-
Recevoir et accepter la proposition Enedis
Enedis répond sous 10 jours ouvrés en cas de dossier complet, jusqu'à 6 semaines si des informations manquent. La proposition contient un calendrier prévisionnel, les dispositions techniques et le devis détaillé. Vous disposez de 3 mois pour l'accepter en retournant la proposition signée et l'acompte demandé.
-
Réalisation des travaux par Enedis
Les travaux durent de quelques semaines à plusieurs mois selon la nature du chantier (branchement simple, extension de réseau, raccordement aérien ou souterrain). Enedis pose le coffret de branchement en limite de propriété ainsi que le compteur (Linky en standard) et le disjoncteur. Les installations intérieures restent à la charge du propriétaire et doivent être réalisées par un électricien professionnel.
-

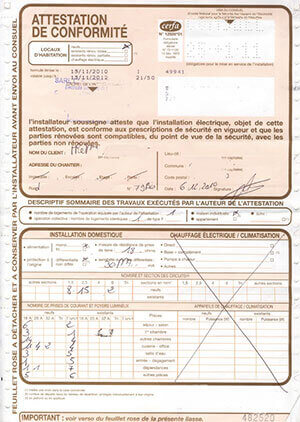

Obtenir le Consuel et payer le solde
Une fois les travaux terminés, faites établir l'attestation de conformité Consuel jaune (installations domestiques) : 149,17 € en version papier, 147,66 € en version électronique (tarifs Consuel applicables depuis le 1er septembre 2026). Réglez le solde du devis Enedis. Vous pouvez ensuite enchaîner directement sur la première mise en service auprès du fournisseur de votre choix.
Première mise en service : souscrivez votre contrat avec Selectra.
Une fois Enedis raccordé et le Consuel obtenu, un conseiller Selectra compare les offres adaptées à votre profil et vous accompagne dans la souscription. Le fournisseur retenu transmet ensuite la demande de mise en service à Enedis.
Combien coûte un raccordement électrique en 2026 ?
Le prix d'un raccordement Enedis tient en deux parties. Le branchement, c'est-à-dire le câble qui relie le réseau public au coffret posé en limite de propriété puis au compteur, est facturé au forfait : le même prix quelle que soit la puissance jusqu'à 36 kVA, que le câble en partie privée fasse plus ou moins de 30 mètres. S'y ajoute, seulement si le réseau ne passe pas à proximité du terrain, une extension de réseau, facturée selon la longueur à créer et selon la zone (ZFA ou ZFB) dans laquelle Enedis classe la commune.
| Travaux de branchement | Prix du barème (TTC) | Ce que vous payez après la prise en charge de 40 % (TTC) |
|---|---|---|
| Branchement complet (partie publique et partie privée) | 2 808 € | 1 684,80 € |
| Partie publique seule (par exemple pour viabiliser un terrain nu) | 2 344,80 € | 1 406,88 € |
| Partie privée seule (par exemple dans un lotissement déjà viabilisé) | 710,40 € | 426,24 € |
Barème de raccordement Enedis approuvé par la Commission de régulation de l'énergie le 17 avril 2025, en vigueur depuis le 17 juillet 2025. Prix TTC (TVA 20 %), hors extension de réseau. La tranchée et le fourreau en partie privée restent à votre charge.
Au-delà de 30 mètres de câble en partie privée, le branchement devient un « type 2 », avec un coffret double posé en limite du domaine public et un disjoncteur reporté à l'intérieur du logement. Le forfait du barème reste le même ; seuls les travaux de tranchée en partie privée, à votre charge, s'allongent. Pour les terrains très éloignés du réseau, une extension de réseau peut être nécessaire : chiffrée séparément, elle s'ajoute au devis raccordement et peut représenter plusieurs milliers d'euros.
Si votre terrain est trop loin du réseau, Enedis doit créer une extension. Depuis le 10 novembre 2023, lorsque cette extension est rendue nécessaire par votre permis de construire, la contribution due à Enedis est à votre charge en tant que titulaire du permis, et non plus à celle de la commune. Dans une zone d'aménagement concerté (ZAC), elle est payée par l'aménageur : renseignez-vous auprès du service urbanisme de la mairie avant d'accepter le devis Enedis.
Logement neuf — trouvez une offre adaptée avec Selectra.
Un conseiller Selectra compare les offres adaptées à votre nouveau logement (puissance, profil de consommation prévisionnel) et vous accompagne dans la souscription du contrat retenu.
Délais réalistes pour un raccordement Enedis
Le délai global tient en quatre fenêtres : le traitement du dossier, l'acceptation du devis par le client, les travaux Enedis, et la première mise en service après obtention du Consuel. Sur un dossier standard sans extension, comptez 8 à 12 semaines entre la demande initiale et le compteur sous tension. Anticipez davantage en zone rurale ou en période de forte affluence.
Camille dépose son dossier de raccordement à Enedis 14 semaines avant la livraison du chantier. Le devis arrive après 12 jours ouvrés, elle l'accepte sous 1 semaine. Les travaux Enedis durent 6 semaines (extension de 25 m sur le domaine public + branchement type 1). Elle obtient le Consuel le jour de la livraison du chantier, puis souscrit son contrat : première mise en service standard à 29,10 € TTC (catalogue des prestations Enedis en vigueur depuis le 1er août 2026), sous 10 jours ouvrés.
Mise en service après le raccordement
Une fois le raccordement terminé et le Consuel délivré, la première mise en service peut être déclenchée. Elle est facturée par Enedis 29,10 € TTC en standard (10 jours ouvrés) ou 73,25 € TTC en option express (5 jours ouvrés), selon le catalogue des prestations Enedis en vigueur depuis le 1er août 2026. Les options express et urgence ne s'appliquent qu'au délai d'intervention : les frais de raccordement eux-mêmes sont indépendants et déjà payés.
Concrètement, vous choisissez un fournisseur (EDF ou alternatif), souscrivez un contrat avec votre date de mise en service souhaitée, et le fournisseur transmet la demande à Enedis. Le technicien Enedis se présente le jour J avec le Consuel comme pré-requis : sans Consuel, pas de mise en service. Toute la procédure est détaillée dans notre guide mise en service Enedis.
Votre logement neuf est aussi raccordé au gaz ? Comparez les offres de gaz de votre commune avec Selectra.
Renseignez votre code postal et votre consommation de gaz prévisionnelle pour obtenir le classement des offres de gaz disponibles à votre adresse.
Pour la to-do list complète d'un emménagement (énergie, La Poste, CAF, assurance habitation), voyez notre checklist déménagement. Le pendant gaz de cette page se trouve sur le raccordement GRDF — utile à mener en parallèle pour mutualiser les tranchées.
Logement neuf raccordé : souscrivez votre contrat d'électricité avec Selectra.
Une fois Enedis raccordé et le Consuel reçu, un conseiller Selectra compare les offres et vous accompagne pour souscrire le contrat. Le fournisseur retenu transmet ensuite la demande de première mise en service à Enedis.
Questions fréquentes
Combien coûte un raccordement électrique pour une maison neuve ?
Le branchement est facturé au forfait par Enedis : 1 684,80 € TTC pour un branchement complet jusqu'à 36 kVA, quelle que soit la puissance et la longueur du câble en partie privée (barème approuvé par la Commission de régulation de l'énergie, en vigueur depuis le 17 juillet 2025, après la prise en charge de 40 % par le tarif d'utilisation du réseau). Si le réseau ne passe pas à proximité de votre terrain, une extension est nécessaire : elle s'ajoute sur devis, selon la longueur de réseau à créer et la zone de la commune. La tranchée en partie privée reste à votre charge.
Quel est le délai d'un raccordement électrique en logement neuf ?
Comptez 8 à 12 semaines entre la demande et la fin des travaux dans le cas standard, davantage en zone rurale ou si une extension de réseau est nécessaire. Enedis répond au dossier sous 10 jours ouvrés (jusqu'à 6 semaines en cas d'informations manquantes), puis le client a 3 mois pour accepter le devis avant le déclenchement des travaux.
Le raccordement est-il à la charge du constructeur ou de l'acheteur ?
Sauf clause expresse dans un contrat CCMI ou VEFA, le raccordement Enedis n'est pas inclus dans la prestation du constructeur — il revient au propriétaire de faire la demande directement. Vérifiez votre contrat avant de signer : c'est une cause fréquente d'emménagement reporté faute d'alimentation au jour J.
Faut-il un certificat Consuel pour la mise en service ?
Oui. Après les travaux de raccordement, l'attestation Consuel jaune (installations domestiques) atteste la conformité de l'installation intérieure et conditionne la première mise en service du compteur. L'attestation coûte 149,17 € en version papier et 147,66 € en version électronique (tarifs Consuel applicables depuis le 1er septembre 2026). Elle doit être présentée au technicien Enedis le jour de la mise en service.
Quelle puissance choisir pour un raccordement neuf ?
12 kVA monophasé couvre la majorité des besoins domestiques (chauffage électrique inclus, hors maisons très grandes). Une puissance inférieure (6 ou 9 kVA) suffit en l'absence de chauffage électrique. Au-delà de 12 kVA, il faut basculer en triphasé — plus cher au raccordement et à l'abonnement, mais nécessaire pour les bornes de recharge VE rapides ou les pompes à chaleur de forte puissance.
